呈钢分布式光伏发电项目一期工程成功发电

2023-12-18

作者:张瑞红

查看次数:640

分享到:






近期,公司呈钢分布式光伏发电项目捷报频传,一期工程成功发电。

9月25日,完成首个(S2)光伏发电单元投产并网完成

10月25日,S3发电单元投产并网完成

11月25日,S1、 S4A发电单元投产并网完成。

一期项目全部建成后,年平均发电量达3468.729万度。

中核曲靖呈钢集团园区(一期)分布式光伏电站项目,是公司承接的第一个屋顶光伏项目。光伏发电一期项目总装机容量约27.7兆瓦,采取“自发自用、全额消纳”的模式接入生产用10kV配电室,然后在10kV侧进行负荷分配及消纳。

由电仪分公司负责施工的屋顶光伏发电系统安装包含2个分区,直流侧容量达11.83兆瓦。工作内容包含厂房原有屋面清理、光伏支架、组件、光伏发电区交/直流设备及线路(含桥 架、电缆沟)敷设至箱变低压侧、防雷接地系统、清洗系统、安全生命线系统、 检修爬梯、安全防护设施等所涉及的全部建安工程;另外光伏发电系统电气安装工程在整个厂区包含5个分区(S1、S2、S3、S4A、S4B),工作内容包含电站厂区电气设备安装工程(高压电力电缆、光缆敷设,箱变、开关柜、二次舱、二次系统、视频监控、消防系统、电缆分支箱、开关站等设备基础、电缆管线建设及安装)、调试(含地调对点等)、达标投产、竣工验收、消缺。

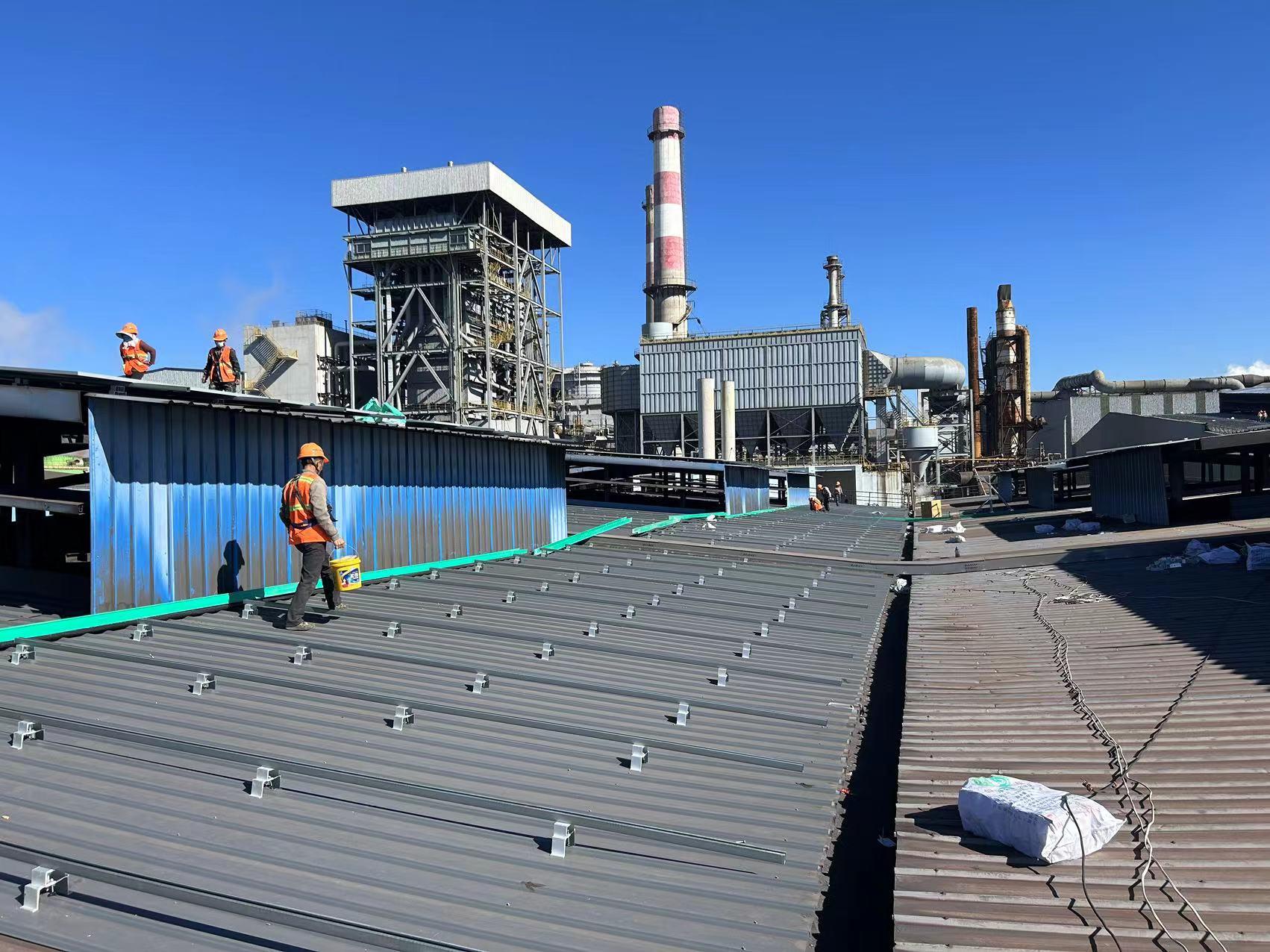

自项目开工以来,项目部全体工作人员勇担重任,凭借着丰富的管理经验以及过硬的专业技术能力,克服屋顶作业安全系数高,高温持续、大风等困难和挑战,上下齐心、凝心聚力、高效协同,科学调配人、财、物等核心要素,协调保障设备供货、进度控制、质量安全、成本管控等各项管理目标,最终按期实现一期工程发电目标。一期项目成功发电,为后期项目的推进打下了坚实的基础。

此次厂区屋顶光伏项目的成功发电,代表公司正式进入新能源领域,并在新能源领域市场开拓上取得突破。得益于呈钢分布式光伏发电项目的顺利推进,公司相继中标广南县屋顶50兆瓦光伏项目、宁蒗光伏升压站项目,为公司今后在新能源领域的发展奠定了坚实基础
